2020年光伏平价项目申报即将收官

   日期:2020-04-24     来源:北极星太阳能光伏网    浏览:38    评论:0
核心提示:中国综合能源服务网讯:为平稳过渡至十四五大规模平价上网阶段,且进一步提升光伏竞争力,2019年1月,国家发改委和能源局下发《
   中国综合能源服务网:为平稳过渡至“十四五”大规模平价上网阶段,且进一步提升光伏竞争力,2019年1月,国家发改委和能源局下发《关于积极推进风电、光伏发电无补贴平价上网有关工作的通知》(发改能源〔2019〕19号),开展平价上网项目建设,由此正式揭开了光伏平价上网时代序幕。

2019年5月20日,首批风电、光伏发电平价上网项目名单出炉,总装机规模20.76GW,其中光伏项目14.78GW。

2020年3月10日,国家能源局正式官宣2020年光伏发电建设方案,要求继续实施平价项目,各地于4月底前将项目申报信息报送能源局。

时间进入4月下旬,截至目前,青海、江苏、湖南、山东等17个省区市已相继下发平价项目申报政策,最晚申报日前为4月30日(黑龙江)。剩余一周时间,2020年光伏平价项目申报即将收官。


政策红利+优先权

为推动2019年首批风、光平价项目的顺利实施,发改能源19号文配备了全额保障性收购、20年固定电价等八项支持政策措施(详见下表)。


发改能源19号文同时明确,2020年底前备案并开工建设的光伏平价上网项目,在其项目经营期内有关支持政策保持不变。这也意味着,2020年申报的平价项目将是享受这“八大政策礼包”的最后一批项目。

与此同时,根据国家能源局2020年光伏建设方案积极支持、优先推进无补贴平价上网光伏发电项目建设的要求,江苏、山东、天津、河北、陕西、上海、湖北7个省区市平价政策再次明确优先推进平价光伏项目。

特别是在消纳决定并网规模的规则下,山东、上海、江苏三地政策给予平价项目“优先权”。其中山东政策明确,优先支持平价项目消纳,若平、竞价申报项目超出全省新增消纳能力,则扣除新增平价上网项目外,竞价项目按照上网电价由低到高进行排序,直至达到2020本省新增消纳能力。上海同样明确,优先落实平价项目接网、消纳等条件。江苏在保障存量项目消纳的基础上,优先支持平价上网项目。

值得重视的是,由于平价项目信息提交国家能源局的时间(4月底)早于竞价项目(6月15日),平价项目名单优先出炉也将是大概率事件,因此平价项目必然提前抢占消纳空间。

据媒体报道,目前计划上报的光伏平价项目已超20GW。如何总体平衡平价、竞价项目的消纳之争,也成为接下来考验各地政府的难题之一。

新建项目2020年难落地

申报容易、并网难。回顾2019年首批14.78GW光伏平价项目实施情况,预计年内并网量4.8GW。然而,由于2019年政策并未规定具体的开工及并网时间件,首批光伏平价项目进展缓慢。

据北极星太阳能光伏网跟踪,2019年开工的光伏平价项目约2.78GW,实际完成并网的仅华能、国家电投、中电国际、中广核、阳光电源5个项目,并网规模1.52GW。除去“僵死项目”,7~8GW的平价项目结转至2020年。

就首批光伏平价项目进展不理想的原因,在“2020年平价光伏电站开发及技术方案线上研讨会”上,广西能源局新能源和可再生能源处处长覃迪介绍,2019年广西1/3的光伏平价项目未开工,原因包括项目用地涉及保护区、基本农田等,用地手续办理困难,资金筹措难题、土地租金调整导致项目投资变动,以及部分土地的使用权属有所争议等。广西困局也可谓2019年首批光伏平价项目的典型缩影。

吸取2019年经验,2020年各省政策均提前要求平价项目落实土地、接网等文件。与此同时,2020年平价政策的最大变化则在于明确了项目的开工时间,要求项目于2020年底前完成备案且开工建设。

此外,青海、湖南、河北、陕西四省还进一步明确了2020年平价项目的并网时间和逾期惩罚措施,青海和湖南项目要求2021年底前建成并网,河北项目要求2021年6月底前建成投产,陕西项目要求2020年9月30日前完成备案并开工建设,2021年9月30日建成投产。

从各地限定的平价项目开工和并网时间来看,2020年或无新建项目并网。然而,虽无并网,却提前占用了2020年的新增消纳空间,这显然并不合理。究竟如何安排2020年消纳空间,还需进一步观察接下来的政策走向。

除了新增项目外,湖南、广东、安徽、河南、陕西、辽宁、黑龙江7地政策还明确鼓励存量项目自愿转为平价,特别是河南,优先支持已建成并网、未取得国家建设规模的存量项目自愿转位平价上网项目,这也为为“黑户”电站转正打开一扇窗。

盈利挑战

对于光伏平价项目,包括投资商在内,业内最关心的当属项目是否能够盈利,这不仅系关项目业主的经济收益,更是2021年补贴退出后光伏市场规模的决定因素。

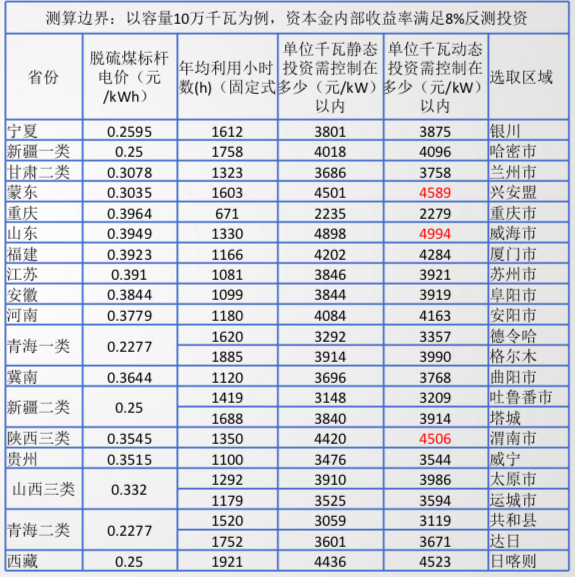

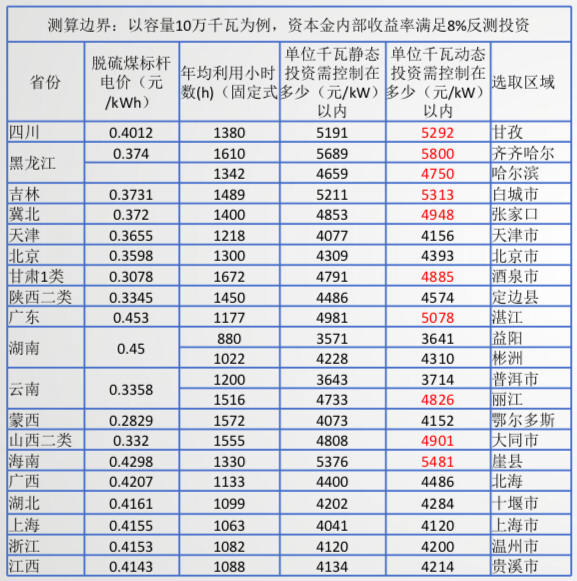

在“风光无限平价定乾坤”研讨会上,业内专家王斯成对2021年后全额上网光伏项目是否还能盈利表示存疑。据他测算,一、二、三类资源区光伏项目合理电价必须分别做到0.25元/千瓦时、0.30元/千瓦时、0.35元/千瓦时以下才可能盈利。为此,系统初投资成本需要降到4元/W以下。

中国光伏行业协会《2019中国光伏产业发展路线图》显示,2019年我国地面光伏电站初始全投资成本为4.55元//W,较2018年下降0.37元//W,2020预计下降至4.3元//W。

中电建西北勘测设计研究院新能源工程院惠星在“2020年平价光伏电站开发及技术方案线上研讨会”上介绍,相比2019年,2020年具备平价条件的范围进一步扩大,包括山东、内蒙古、山西、广东、广西、辽宁、吉林、黑龙江、海南、陕西三类、云南,这些省区2020年平价项目发展潜力较大。

事实上,早在2019年1.5GW领跑者奖励基地项目中,已出现多个项目实现平价甚至低于平价。如达拉特领跑奖励基地项目,国家电投、中广核、正泰新能源项目0.28元/kWh上网电价与脱硫煤标杆电价持平,三峡新能源、华能项目更是低于脱硫煤标杆电价。而白城、泗洪奖励基地项目上网电价仅高于脱硫煤电价1分钱。

当然,领跑者项目存在着土地、接网、政策扶持等天然优势,这也说明光伏电站继续降本,除了产业链各环节进一步的技术提升外,降低非技术成本成为关键。

《2019中国光伏产业发展路线图》显示,在地面光伏系统投资成本中,非技术成本约占17.6%,较2018年上升0.8各百分点。

据国家发改委能源研究所时璟丽介绍,土地费用、接网费用分别占平价光伏电站成本的8%、5~10%。若无并网时限要求,平价项目接网投资应由电网承担且资产及管理权限明确。

此外,放开组件-逆变器容配比、放开保障性收购小时数限制等也成为业内推进平价项目的共同呼声。

产业链端,光伏系统成本中占比最大的组件,2020年价格继续下滑,本周,330~335W多晶组件市场均价1.48元/瓦,395~405W单晶PERC组件市场均价1.63元/瓦,分别较年初下降7%、6.9%。

--- END ---

WECHAT_EMPTY_TITLE
请关注“综合能源服务公众号”



中国综合能源服务网声明此资讯系转载自合作媒体或互联网其它网站,仅代表作者本人观点,与本网站无关,文章内容仅供参考。登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。
凡注明“来源:中国综合能源服务网”的所有作品,版权均属本网,转载时请署名来源。如因作品内容、版权及其它问题请及时与本网联系。

打赏

更多>同类资讯
0相关评论

推荐图文
推荐资讯
点击排行
  • 关注我们:
  • weixin

关于我们 | 服务介绍 | 联系方式 | 网站地图| 网站留言 | 广告服务 | RSS订阅

手机:18362062627 邮箱759824005@qq.com

地 址:江苏省南京市江北新区星火路20号星火创业大厦1栋1905A

Copyright(c) 2019 中国综合能源服务网 版权所有 苏ICP备19023941号-1 技术支持: 双子微盟
